Émilia et Nicolas,
bienvenu chez vous

Votre chantier, visible étape par étape.

Un espace dédié pour suivre l’avancement des travaux

avec photos, commentaires quotidiens et progression du chantier.

Livraison prévue :

1er Mai

Étape en cours :

Finitions

2 Mars 2026

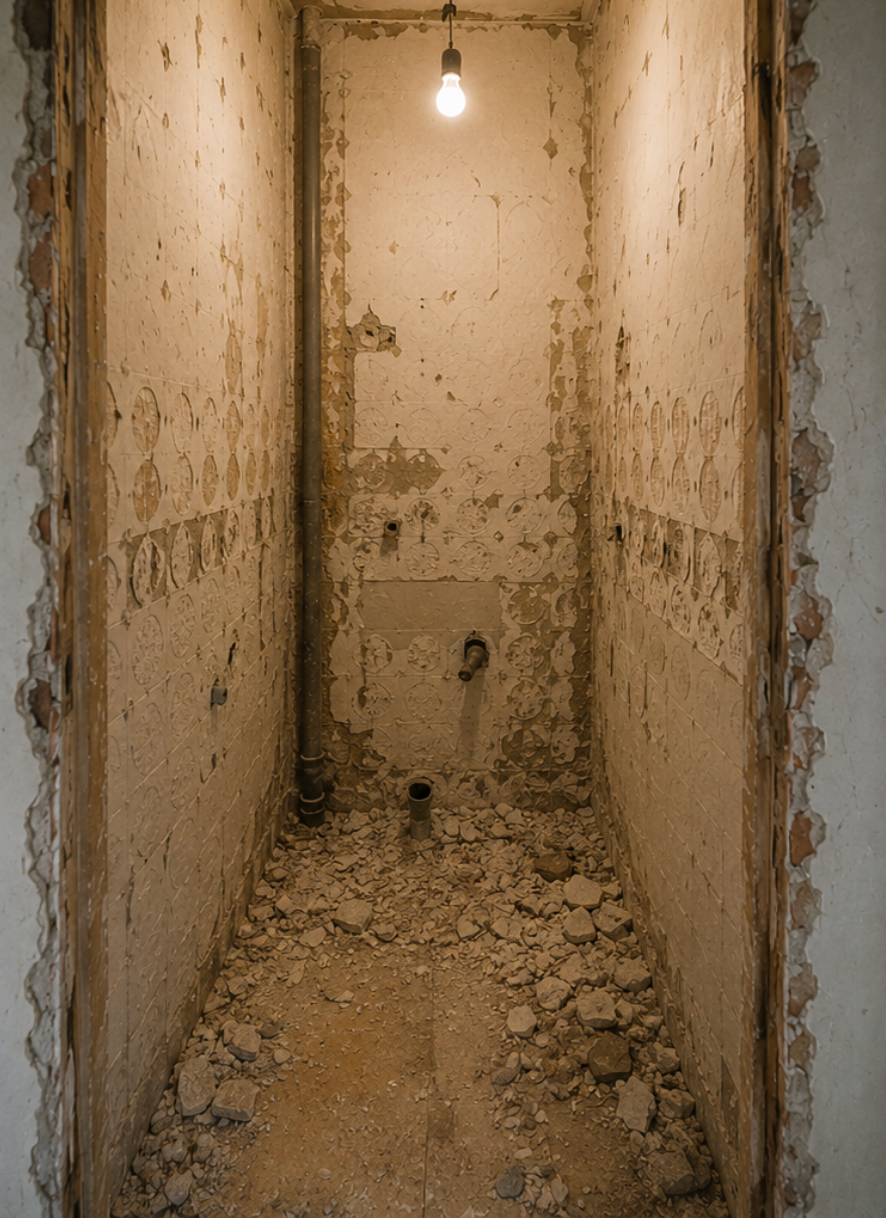

État initial de l'appartement 🏚️

Photo avant intervention afin de garder une trace claire de l’état d’origine. Cette première étape permet de visualiser le point de départ du chantier.

3 Mars 2026

C'est parti !  📣

Début du chantier avec la dépose complète des équipements existants. Cuisine, salle de bain, WC et menuiseries intérieures ont été démontés afin de préparer les futurs travaux de rénovation.

4 Mars 2026

On repart à 0 💭

On continu de démolir et gérer l''évacuation. On retire et sécurise les installations d'eaux et électriciens. Gros coup de propre avant d'apporter le matériels et attaquer les travaux.

5 Mars 2026

Nouveau réseau d'eau 🆕

Le chantier avance ! Aujourd'hui, nos plombiers ont posé l'intégralité du nouveau réseau d'alimentation en eau de l'appartement. Une étape clé dans la rénovation — invisible une fois terminée, mais fondamentale pour tout le reste.

6 Mars 2026

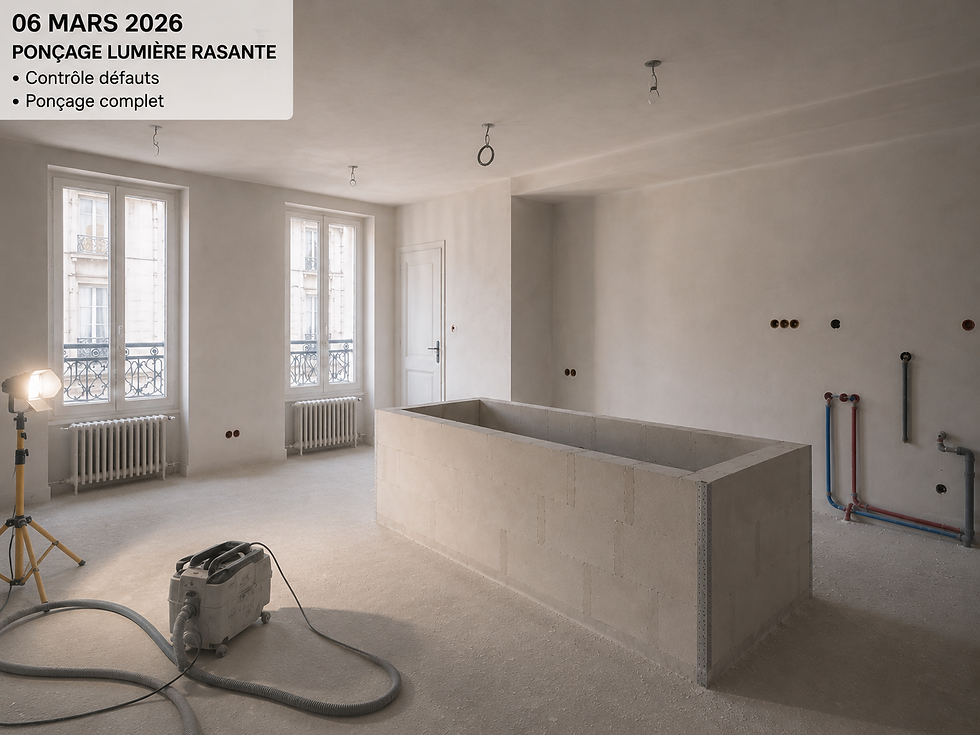

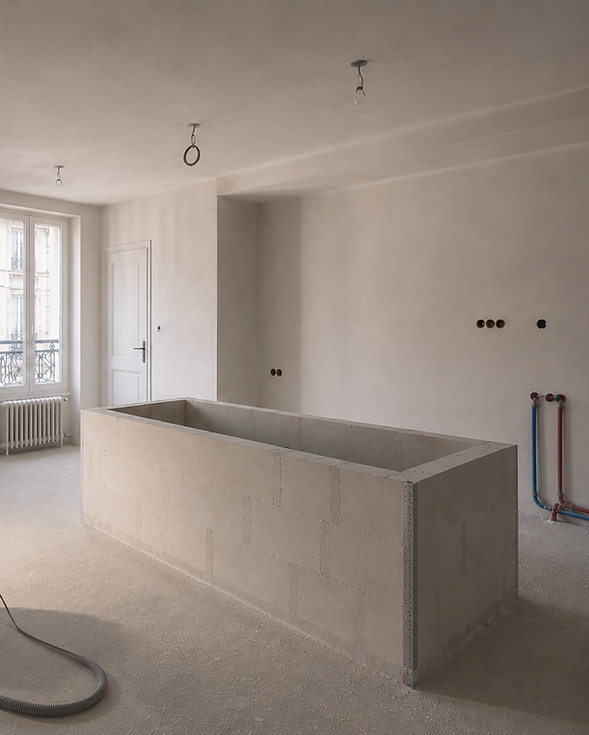

Passage des gaines électriques ⚡️

Les nouveaux réseaux électriques sont préparés avec les passages de gaines et les emplacements des futurs appareillages. L’objectif est d’adapter l’installation aux futurs besoins de la pièce.

7 Mars 2026

Passage des gaines électriques ⚡️

Aujourd'hui, l'équipe a préparé les alimentations pour trois zones clés de l'appartement : le couloir, le salon/cuisine et les pièces sanitaires. Le réseau prend forme — chaque départ est positionné au bon endroit pour la suite.

10 Mars 2026

Préparation pièce WC 🚽

Installation des nouvelles arrives d'eau pour le WC suspendu avec début de l'installation du batisupport Gébérit pour le toilette suspendu.

11 Mars 2026

Réseau électrique OK 👌

La cuisine est alimenté avec le nouveau réseau d'eau et d'électricité qui respectent les emplacements des plans fournis.

12 Mars 2026

Remplacement des fenêtres 🪟

On continu de démolir et gérer l''évacuation. On retire et sécurise les installations d'eaux et électriciens. Gros coup de propre avant d'apporter le matériels et attaquer les travaux.

13 Mars 2026

Rebouchage des réseaux 👋

Les saignées sont rebouchées et les reprises murales commencent. Les supports sont progressivement remis à niveau avant les étapes d’enduit et de peinture

14 Mars 2026

La pièce centrale 🛠️

struction de l'ilot centrale sur-mesure pour la cuisine en bloc de béton cellulaire avec les baguettes d'angles métalliques.

16 Mars 2026

Nouvelle salle de bain 🧼

Mise en place des cloisons avec plaques résistances à l'humidité. Création de la niche, mise en place WC suspendu et recevoir pour la douche à l'italienne.

17 Mars 2026

Rebouchage saignés cuisine 👋

On a terminé de préparer les murs du salon/cuisine avant la réalisation des couches d'enduit de finition.

18 Mars 2026

La fin du début 🫡

Projection de la première couche d'enduit de finition dans tout l'appartement. Sol et plafond. Laisse sécher 48h avant deuxième couche.

21 Mars 2026

Deuxième couche de finition 👍

Deuxième couche de finition dans tout l'appartement. Laissez sécher le week-end avant ponçage.

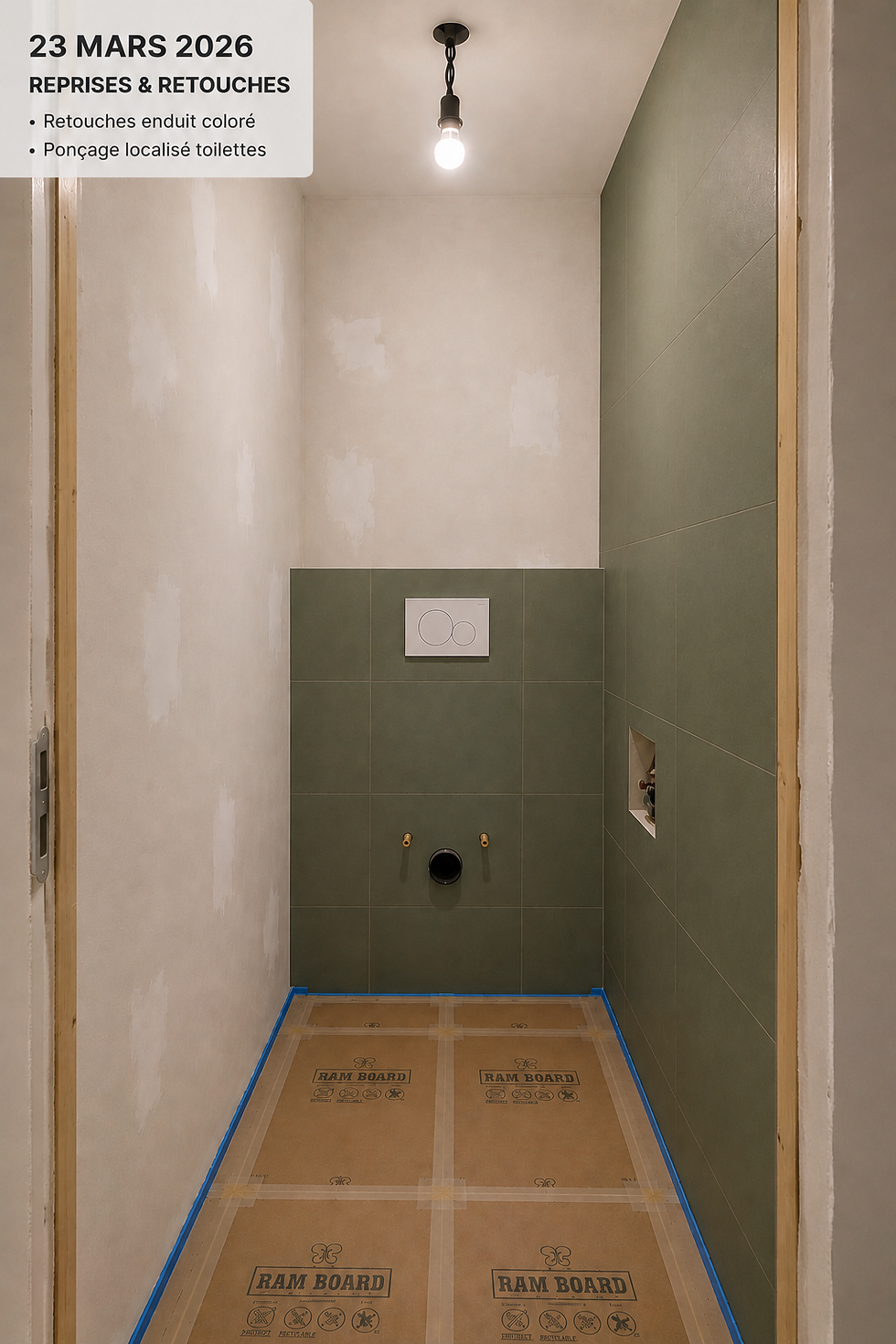

23 Mars 2026

Carrelage Salle de bain 🚿

La salle de bain prend forme ! Aujourd'hui, la pose du carrelage a démarré — murs et sol. On entre dans la phase où l'espace commence vraiment à ressembler à ce qui était prévu. La fin se rapproche.

24 Mars 2026

Poncage complet 😷

Poncage complet murs et plafonds de l'appartmenet avec grains fins pour belle finition et dépoussiérage des supports avant d'envoyer impression.

25 Mars 2026

Impression des murs 🏳️

Mise en peinture avec la sous couche, avant révisions des murs et peinture de finition plus tard dans le chantier.

26 Mars 2026

Mise en œuvre d'un ragréage pour garantir un support parfaitement nivelé ✔️

Ragréage des sols (chambre, couloir, salon) pour mise à niveau et lissage parfait avant pose du parquet stratifié. Séchage prévu sur le week-end.

29 Mars 2026

Jointoiement / finitions du carrelage 🧽

Salle de bain entièrement préparée et prête à recevoir l'ensemble des équipements sanitaires

30 Mars 2026

Début pose parquet 🪵

Mise en place de la sous-couche parquet et pose du parquet dans la chambre et le couloir. Perpendiculaire aux fenêtres

31 Mars 2026

Protection du parquet 🔒

Fin de la pose du parquet dans la chambre, mise en place d'une protection kraft respirant pour protéger des taches et impacts.

1er Avril 2026

Fin pose du parquet 🪵

Le parquet est posé dans tout l'appartement. Du sol au mur, pièce par pièce — l'appartement change de visage.

2 Avril 2026

Protection complète du sol 🔒

Tout l'appartement est correctement protéger. On peut s'attaquer

4 Avril 2026

Pose carrelage WC 🚻

Pose du carrelage dans les WC. Révision des finitions murs avant la peinture de finition.

5 Avril 2026

Révisions des murs  👀

On peaufine. Dernières révisions des murs et ponçage dans les chambres, couloirs et salon/cuisine — chaque surface passée au crible avant la peinture. C'est l'étape la plus silencieuse du chantier, et souvent la plus décisive pour le rendu final.

6 Avril 2026

Peinture finition dans tout l'appartement  🙌

Mise en place de la sous-couche parquet et pose du parquet dans la chambre et le couloir. Perpendiculaire aux fenêtres

7 Avril 2026

Tableau électrique 🔌

Journée électricité aujourd'hui, et pas des moindres. Le tableau électrique a été installé et mis en service — chaque circuit raccordé, protégé, vérifié.

8 Avril 2026

Appareillage électricité 💡

Journée de finition électrique aujourd'hui. Prises, interrupteurs, points d'éclairage — l'électricien a fait
le tour de chaque pièce pour finaliser l'installation. C'est l'une de ces étapes qui transforme vraiment l'ambiance du chantier

10 Avril 2026

Finition salle de bain ✨

Mise en place de les équipements de la salle de bain. Retraits des dernières protection et nettoyage. Pièce terminé

11 Avril 2026

Finition WC  ✨

Les plinthes ont été posées dans l'appartement, les équipements sanitaires installés — et les WC franchissent la ligne en premier : la pièce est terminée.

15 Avril 2026

Équipe de finition ✨

l'équipe de finition a découvert le chantier pour la première fois. Ce regard neuf, c'est précieux — ils voient ce que l'équipe principale ne remarque plus à force d'être dans les murs. Tour de l'appartement, repérage des petits détails à corriger, liste établie. On entre dans la phase où chaque imperfection est traquée avant la remise des clés.

17 Avril 2026

Livraison chantier ✅

C'est fait. L'appartement a été nettoyé, inspecté, et remis en mains propres. Après des semaines de chantier, les clés sont rendues — et un appartement entièrement rénové les accompagne. Merci pour votre confiance.

Une rénovation suivie en toute transparence.
